【抓落实 开新局】预计6月投产!220千伏砚铝双回线π接工程取得阶段性进展
发布时间:2026-05-28 15:57:25
5月26日13时38分,220千伏龙铝Ⅰ回线正式投产,同日20时25分,该线路大负荷试验结束,与220千伏砚铝Ⅱ回线完成同期合环,恢复双线运行,标志着220千伏砚铝双回线π接工程取得重要阶段性进展。

据悉,220千伏砚铝双回线π接工程是为满足文山市、砚山县新增负荷发展需要,提升云南文山铝业有限公司供电质量和供电可靠性的重要项目。此次投产的220千伏龙铝Ⅰ回线由原220千伏砚铝Ⅰ回线π接,负荷由原500千伏砚山变电站转接入220千伏龙潭变电站,工程新建线路5.743千米、新建铁塔14基,是220千伏砚铝双回线π接工程的重要组成部分。

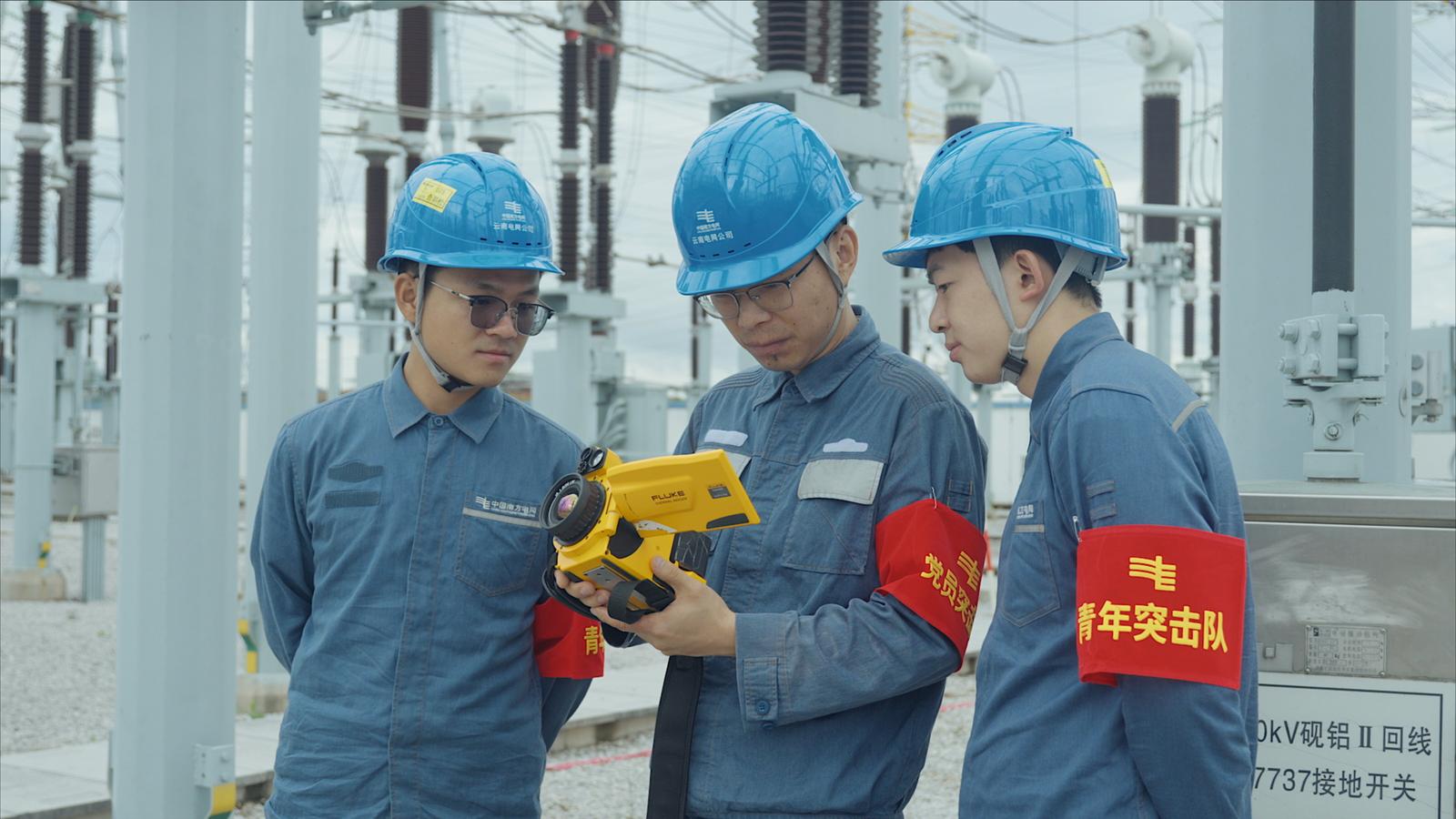

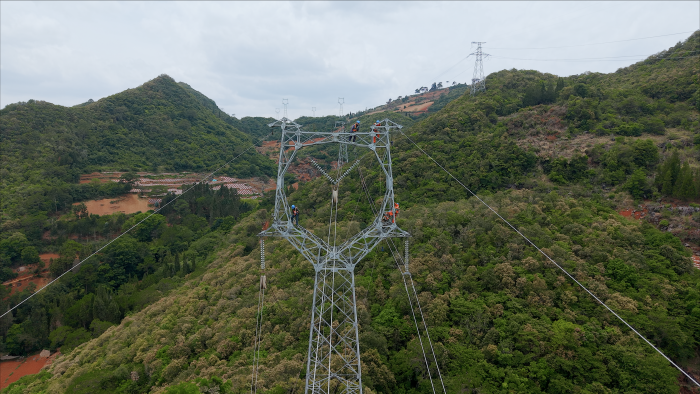

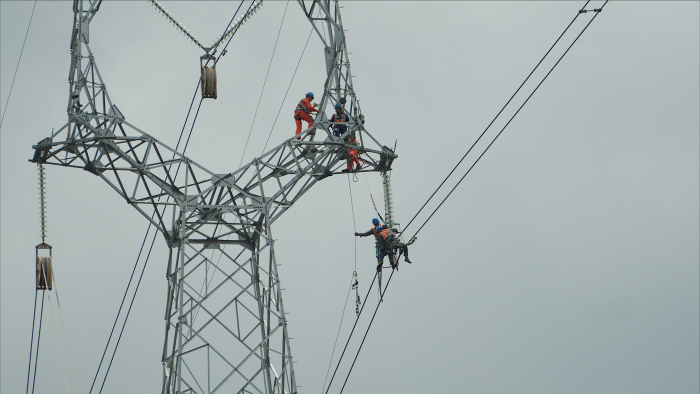

为确保该子项工程顺利投产,文山供电局严把安全、质量、进度关,充分发挥建设、施工、监理、物资供应最大合力,将工程进度细分为上午、下午、晚间3个时段进行管控,精准掌握工程进展。对每一道施工工序进行严格复核与把关,特别是在放线、组塔、附件安装等关键环节,实施全过程、全方位安全、质量监控,在71名施工人员的共同努力下较计划提前1天完成施工作业。同时,文山供电局采取随工验收的方式,按照完成一项验收一项,发现一项缺陷消除一项缺陷的要求,修试、运行、输电、计量、通信等专业22名验收人员在2天时间内完成了变电、线路部分的验收工作,共消除影响设备投运缺陷49项,消缺率达到100%。

据了解,220千伏砚铝双回线π接工程计划于6月上旬全面投产,为砚山产业园区发展提前预留充足负荷空间。同时,新投运的220千伏龙铝双回线也为文山铝业的供电可靠性提升打下良好的硬件基础。

(来源:文山供电局)
