奋战46天!云南储能小河沟电站2号机组大修提前完工复电

发布时间:2024-04-18 15:33:15

文网讯 4月16日凌晨,历经46天的艰苦奋战,云南储能公司小河沟电站2号机组正式并网发电,这是四年来云南储能公司首个自主大修提前两天完工的项目。

今年,云南储能公司为锻炼队伍、节约成本开支,以小河沟、南汀河、落水洞3座电站为试点恢复自主检修作业。

小河沟电站2号机组大修项目3月1日正式开工,计划4月18日竣工,工作内容涉及发电机、水轮机、蝶阀、调速器、尾水闸等部件共109个小项,时间紧、任务重、作业环境复杂。

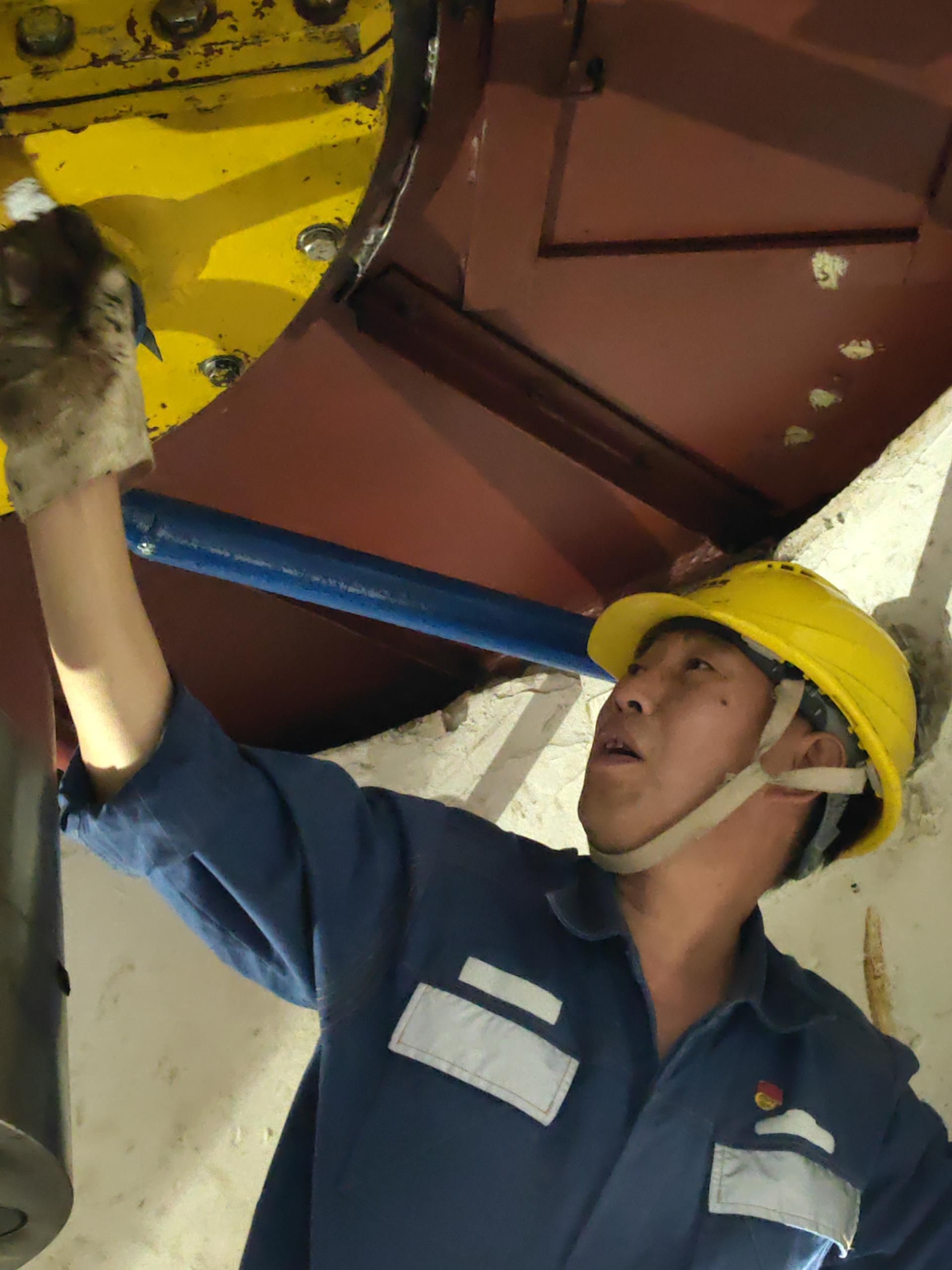

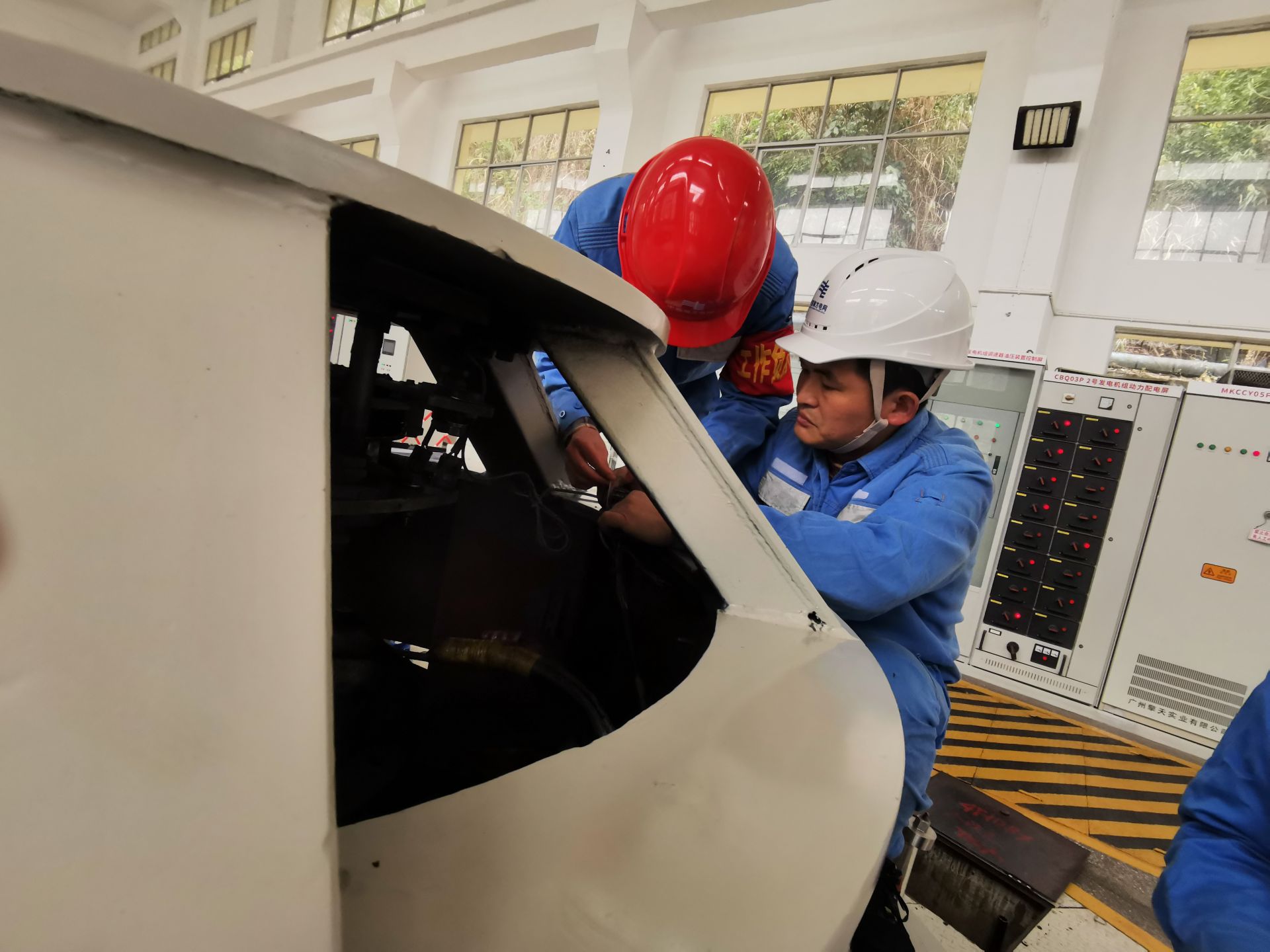

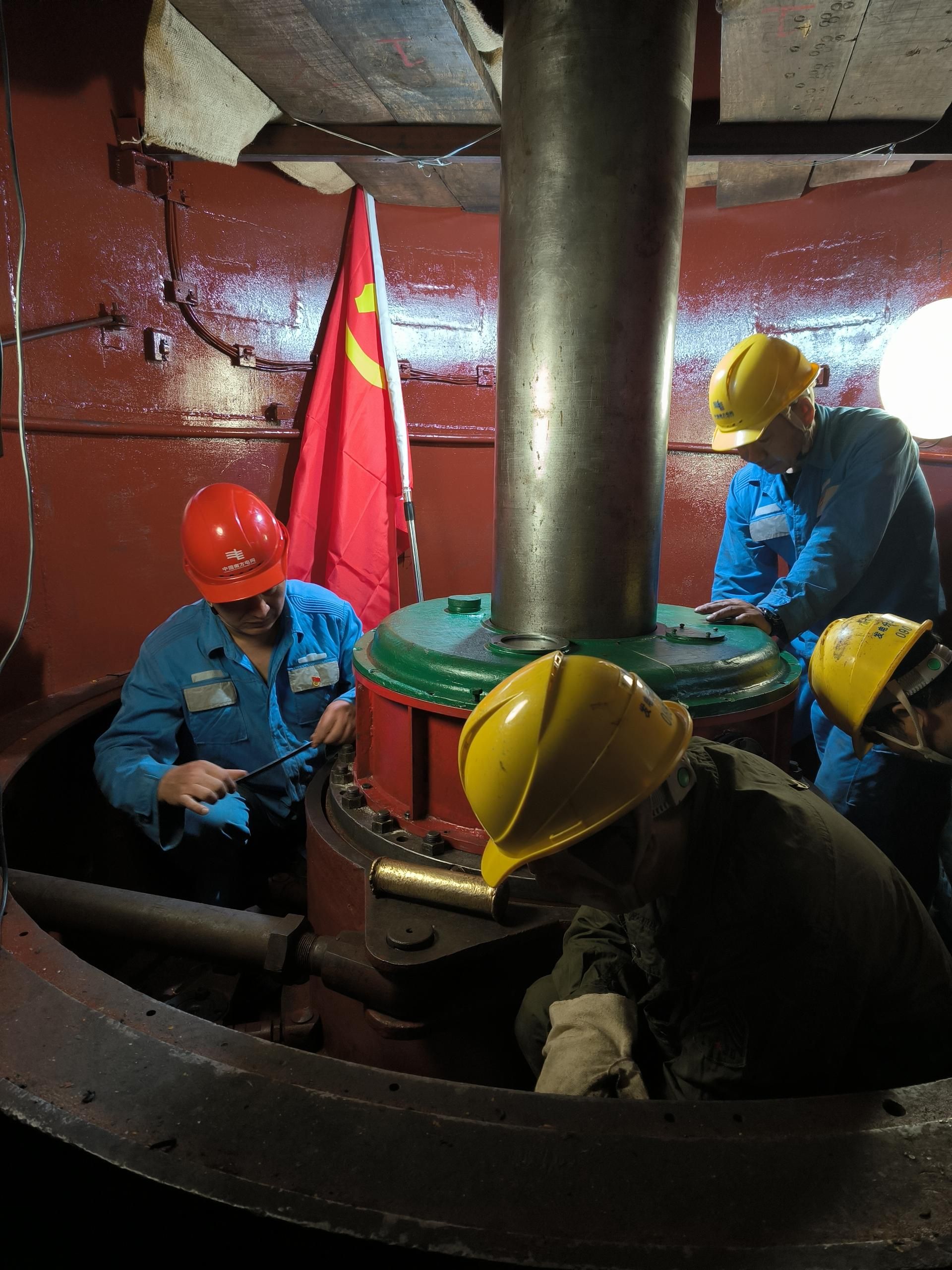

为高质量完成检修作业任务,运维中心党员和骨干齐聚在党旗之下,成立自主检修党员突击队,突出“困难面前有党员、党员面前无困难”的意志品质,发扬连续奋战精神,牺牲周末和轮休时间,冒着高温酷暑,穿着被油污、汗水浸透的工作服,高强度攻坚在发电机坑、水轮机室、升压站设备构架上,严格按照作业指导书,强安全、把质量、抓进度,完成了一项又一项的作业任务。

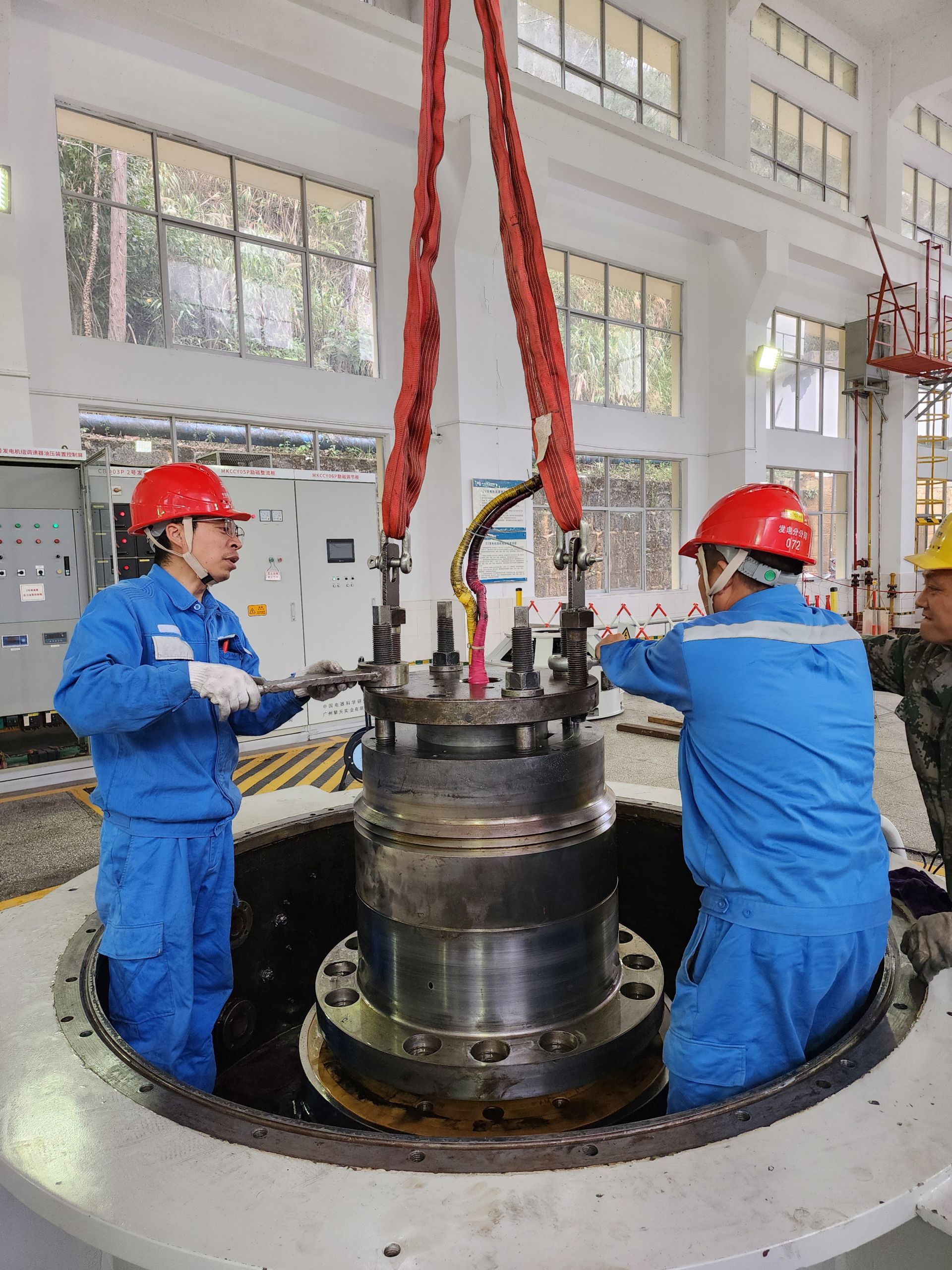

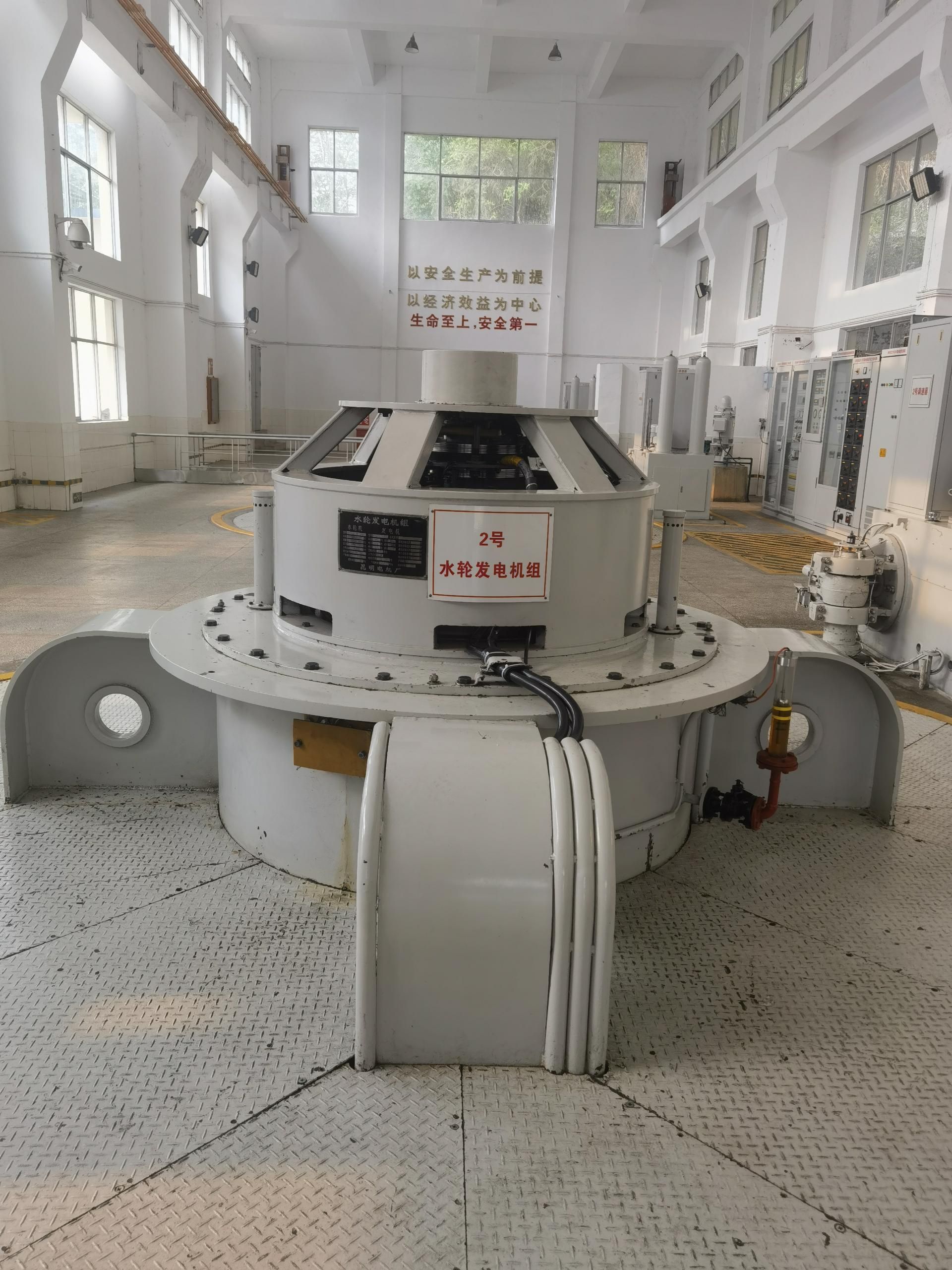

4月13日,完成机组回装,反复开展空载调试,至4月16日凌晨2时11分,完成甩负荷试验,凌晨3时16分正式并网发电。

( 张映冲 罗金鹏)
